中海化學項目部掀起百日大干高潮
來源:四化建
發布時間:2009-12-15 11:07
進入11月份以來,由公司中?;瘜W項目部承建的中海油日產2500噸甲醇項目罐區土建、安裝工程和公用工程已全面開工。為了趕回前段時間因受(村民)堵路事件、臺風、混凝土供應等因素耽誤工期的影響,業主方號召各參建單位開展百日大干計劃目標。 為了實現這一目標,項目經理陳文彬號召各施工隊全體施工人員、團結拼搏、務實創優,在搶進度的同時,切實保證質量和安全,并提出安全為天、質量為先的參戰口號。目前累計參與百日大干總?cè)藬?shù)為454人。

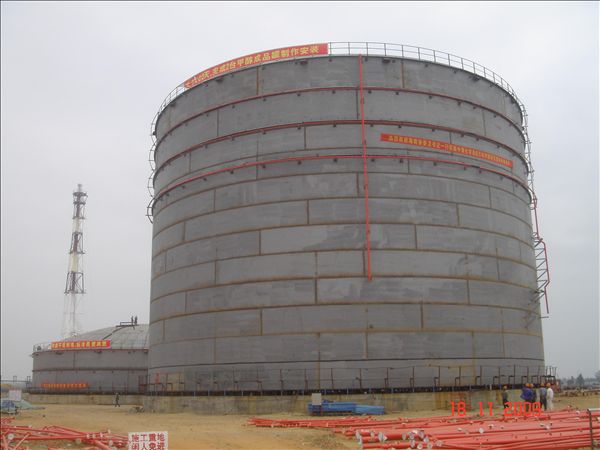

在施工人員的奮力拼搏下,成品罐區TK-2501罐已安裝13帶壁板、TK-2502罐已安裝2帶壁板、TK-2503罐底板已組焊完成。60萬噸和80萬噸火炬塔架、筒體及火炬頭已于11月18日全部吊裝完成。污水處理二沉池已完成東池底板混凝土澆注,混合池已完成混凝土澆注,BAF濾池已完成底板鋼筋綁扎及模板安裝,排水監控池、中間水池底板混凝土澆注已完成。循環水冷卻塔及塔下水池已完成6—10軸8.25m及以下柱、剪力墻鋼筋綁扎,1—5軸3.5m及以下柱、剪力墻砼澆注;吸水池混凝土澆注完成。4臺脫鹽水水箱基礎完工,脫鹽水廠房及設備基礎已動工。凈水廠區清水池完成池壁鋼筋綁扎、池內柱砼澆注、東半部池頂鋼筋綁扎及池壁模板安裝,吸水池完成池壁及池頂混凝土澆注。沉淀池完成池底鋼筋綁扎,原水池完成池壁鋼筋綁扎、池壁模板安裝??辗种频淹瓿稍O備基礎承臺混凝土澆注工作。一期化肥廠大修碰口循環水進水及回水系統已開工建設,經過多點開挖,已確定循環水進水與回水碰口點位。
項目部施工人員在百日大干中取得的突出成績,得到了業主和監理單位的充分肯定,在第一階段的評比中勇奪流動紅旗。
在施工人員的奮力拼搏下,成品罐區TK-2501罐已安裝13帶壁板、TK-2502罐已安裝2帶壁板、TK-2503罐底板已組焊完成。60萬噸和80萬噸火炬塔架、筒體及火炬頭已于11月18日全部吊裝完成。污水處理二沉池已完成東池底板混凝土澆注,混合池已完成混凝土澆注,BAF濾池已完成底板鋼筋綁扎及模板安裝,排水監控池、中間水池底板混凝土澆注已完成。循環水冷卻塔及塔下水池已完成6—10軸8.25m及以下柱、剪力墻鋼筋綁扎,1—5軸3.5m及以下柱、剪力墻砼澆注;吸水池混凝土澆注完成。4臺脫鹽水水箱基礎完工,脫鹽水廠房及設備基礎已動工。凈水廠區清水池完成池壁鋼筋綁扎、池內柱砼澆注、東半部池頂鋼筋綁扎及池壁模板安裝,吸水池完成池壁及池頂混凝土澆注。沉淀池完成池底鋼筋綁扎,原水池完成池壁鋼筋綁扎、池壁模板安裝??辗种频淹瓿稍O備基礎承臺混凝土澆注工作。一期化肥廠大修碰口循環水進水及回水系統已開工建設,經過多點開挖,已確定循環水進水與回水碰口點位。
項目部施工人員在百日大干中取得的突出成績,得到了業主和監理單位的充分肯定,在第一階段的評比中勇奪流動紅旗。
